八一乡为什么没有规划,沿南昌大道周边又没有良田,都是一直空着,听听豆包怎么说

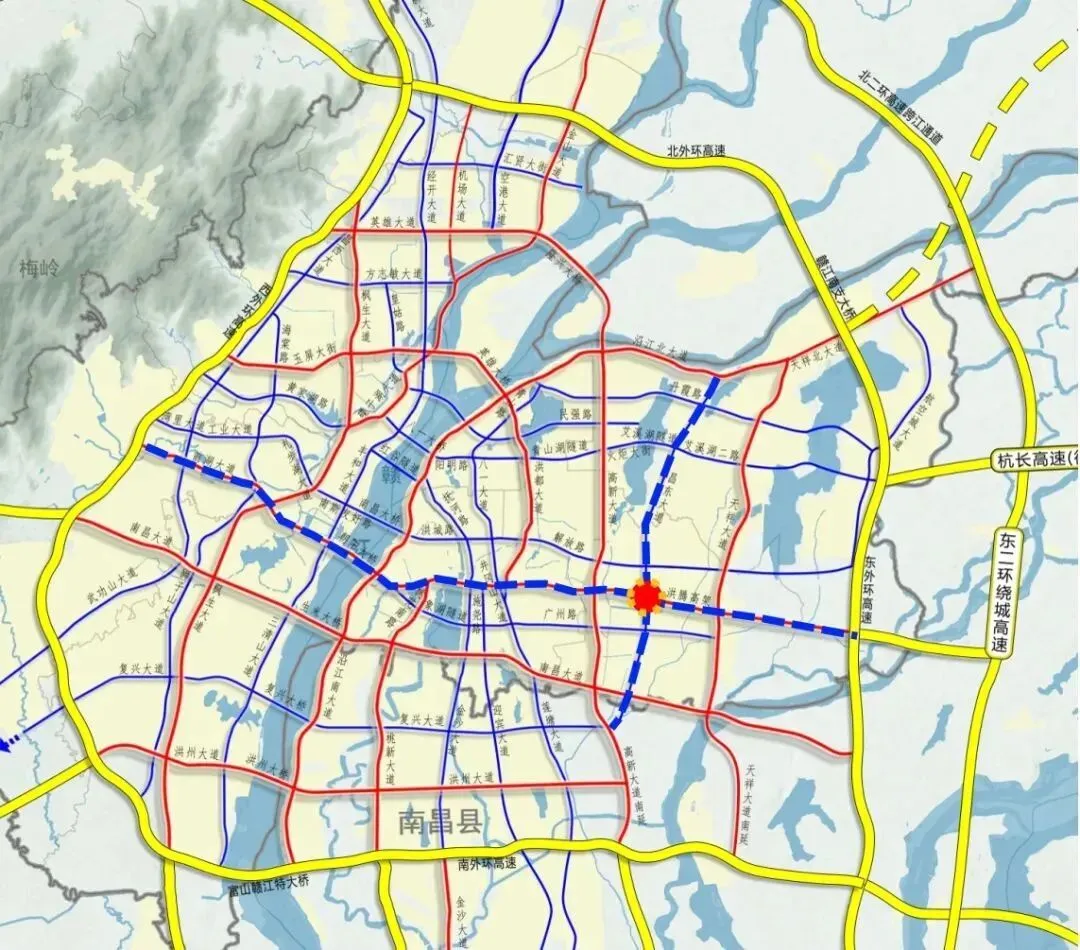

南昌大道沿线空地多,核心是规划定位、开发时序、土地管控、交通先行四大原因叠加。八一乡有规划,且是南昌县国土空间总规(2021-2035)+ 八一乡总规(2017-2035) 双覆盖。定位莲塘主城向东拓展、对接东站 / 高新的门户,属城镇开发边界内。空间策略东扩、南延、西控、北限。东扩:沿高新大道南延对接东站、瑶湖。南延:对接银三角、向塘。西控:京九铁路阻隔,难连莲塘。北限:以北多永久基本农田,严控开发。

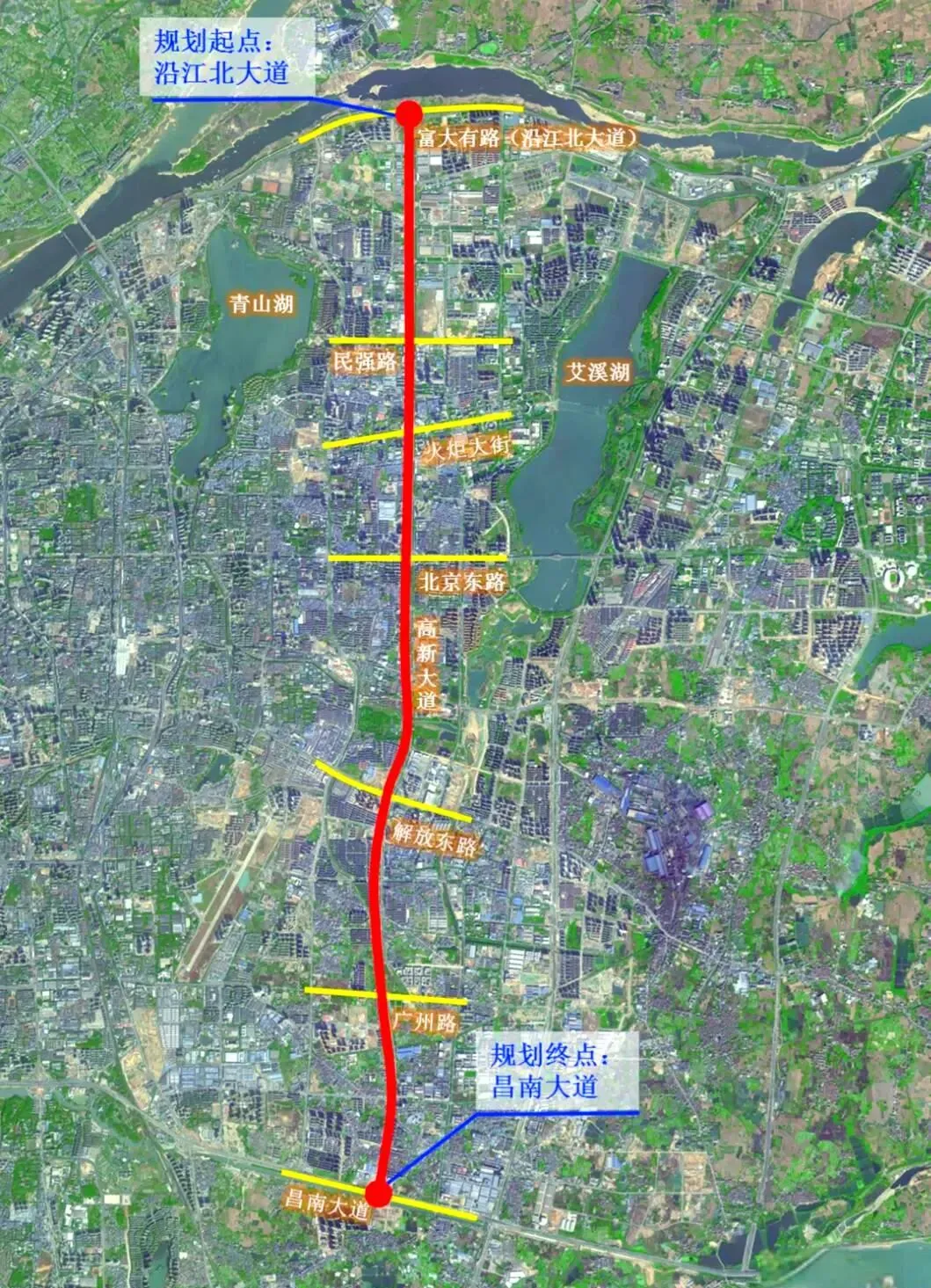

南昌大道沿线:规划以交通枢纽、物流、专业市场、少量商住为主,不是连片住宅 / 商业。为啥一直空着?(核心 4 点),北部是永久基本农田,开发被卡死,南昌大道以北大片是永久基本农田保护区,属不可逾越红线,不能随便开发。你看到的 “空地”,很多是农田 + 待征集体土地 + 规划预留,不是想建就能建。开发时序:先路网、后配套、最后成片开发,先做骨架交通:高新大道快速化、南昌大道 - 高新大道互通、尤氨路南延,2025-2026 年才启动征地,配套先行:莲塘一中八一学校已建;医疗、商业,滞后于路网。成片开发:要等路网成型、东站成熟、人口导入,才会大规模出让土地。土地权属复杂、征拆慢沿线多集体土地、自然村、农房,征拆成本高、周期长。部分地块早年出让但未开发 / 闲置,需盘活 / 收储,流程繁琐。市级战略倾斜:优先高新 - 瑶湖 - 东站,昌南优先赣江,昌东:东站 + 瑶湖科学岛,是市级核心引擎,资源、资金、审批优先倾斜。昌南:赣江沿岸(九龙湖 / 象湖 / 昌南滨江),是沿江发展主轴,向塘属次级物流组团,优先级靠后。八一乡:属南昌县与青山湖区 / 高新区交界,统筹协调慢,容易 “被边缘”。2026 年最新进展(不是没动,是慢)交通:高新大道快速化 + 南昌大道互通已征地,即将开工。土地:尤氨路南延、路网三期在推进,为成片开发打基础。项目:农产品分拣中心、工业项目已公示,逐步落地。现状:南昌大道沿线仍以空地、农田、待征土地为主,无大规模商住开发。一句话结论;八一乡有规划但定位偏交通 / 产业 / 门户,不是连片商住;南昌大道沿线空地多,是农田红线、开发时序、征拆慢、市级战略倾斜共同导致。短期(2-3 年)难大变样,中长期随东站 / 高新南延会逐步启动。近期(2025—2027):路网 + 配套先行(已启动),2025 年底 —2026 上半年:南昌大道 — 高新大道互通:已征地,2026 年二季度开工抚河流域八一段水环境治理:2026 年已招标、即将开工,G1535 南丰高速(南昌县段),八一乡段2026 年征地 + 开工,安置房收尾:胡华村安置房2026 年 3 月建成,2026 下半年 —2027,高新大道南延快速化、尤氨路南延、路网三期:征地 + 开工,产业项目落地:农产品分拣中心、工业项目,2026 年陆续开工土地出让:南昌大道沿线少量商住 / 产业地块2027 年开始出让,中期(2028—2030):成片开发(核心建设期)路网成型、东站成熟后,南昌大道沿线、北片区(昌南大道南侧), 大规模出让,智慧物流园、专业市场、商住配套,集中开工,地铁 8 号线八一乡段启动前期,远期(2031—2035):全面建成完成 “一轴一带、两心两片” 空间结构,成为莲塘东拓、对接东站 / 高新的门户产城融合区。
规划已启动,2026—2027 是路网与配套建设期,2028 起才会大规模成片开发;南昌大道沿线最快 2027 年有实质项目落地。
