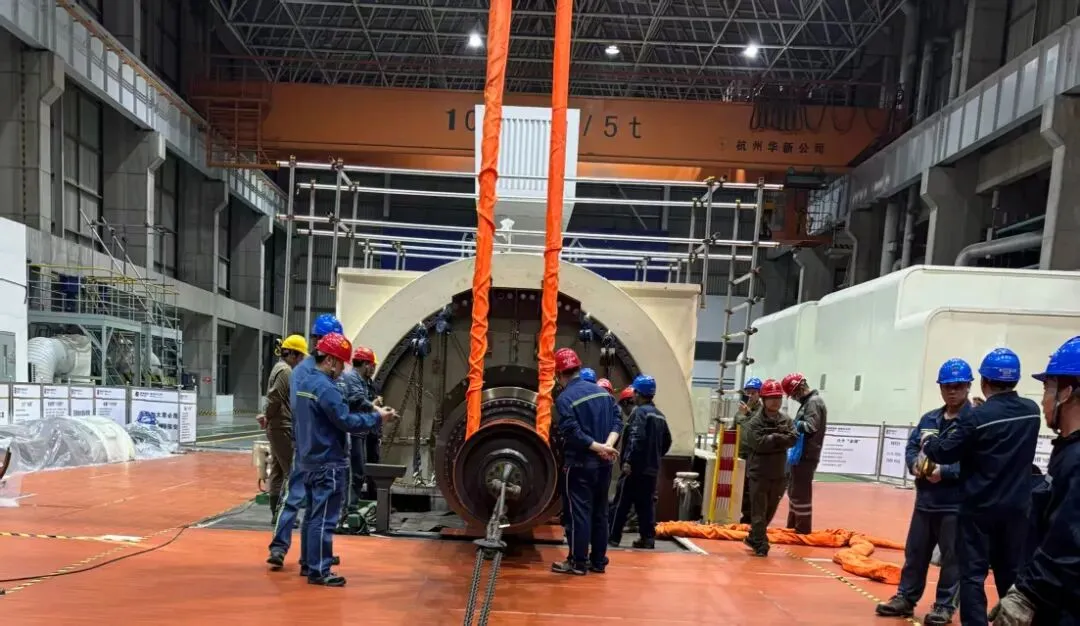

3月29日22时21分,在停盘车后第四天,南昌分公司顺利完成新电#1机组B修发电机转子抽吊工作,机组检修进入全面攻坚阶段。

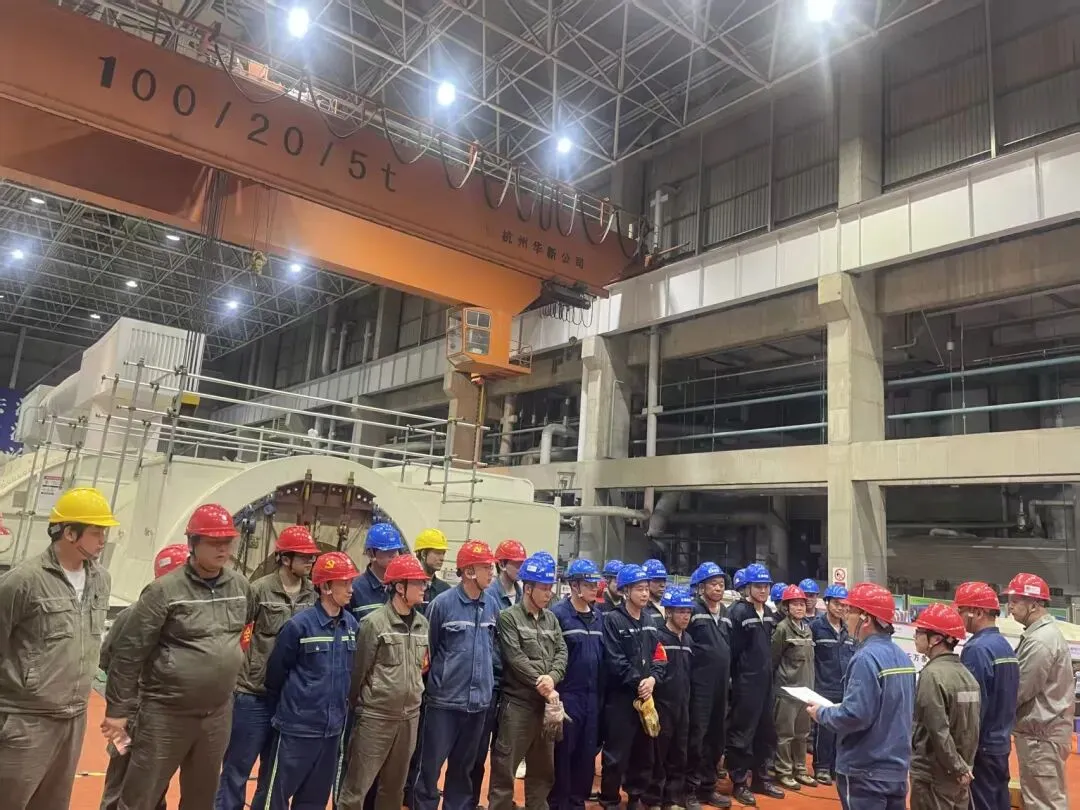

作业期间,公司副总经理、南昌分公司党总支书记杨军,新电公司总工程师王建曼驻守现场,靠前指挥,从方案执行到风险管控,逐项督导落实。现场总指挥带领各级管理人员连续多日扎根一线,统筹协调人员、机械、工序衔接,确保“四措两案”中每一项安全、技术、组织措施不折不扣落地。在“领导带头、层层负责”的指挥体系保障下,作业始终保持方向不偏、节奏不乱、安全不松的高压态势。
电气专业技术骨干全程把关定子膛内防护、转子重心控制、间隙监测等关键环节,确保毫米级精度;汽机专业人员紧密配合,精准完成低发对轮解体、轴瓦解体等工序;起重专业在起重总指挥统一调度下,起重人员与行车司机实现“双车同步、丝毫不差”,吊带夹角、吊点对中、牵引力分配均达到方案极限要求。在定子膛内、汽端、励端,监护人员手持强光手电筒,目不转睛紧盯各处间隙;工具保管员对进入膛内的每一件工具、每一颗螺栓逐一登记核对;安全负责人员实施全过程旁站监督,将工匠精神展现淋漓尽致。
从滑板铺设、滑块安装,到转子移动速度控制、受力转换节点确认,技术骨干严格对照《#1机发电机抽、穿转子四措两案》逐项执行。转子重心位置经实测确认,吊绳与垂线夹角严格控制在规定范围内,转子在膛内移动速度始终未超过每分钟0.5米。以“用数据说话、按标准施工”的严谨作风,为本次抽转子作业构筑了坚实的技术保障。
