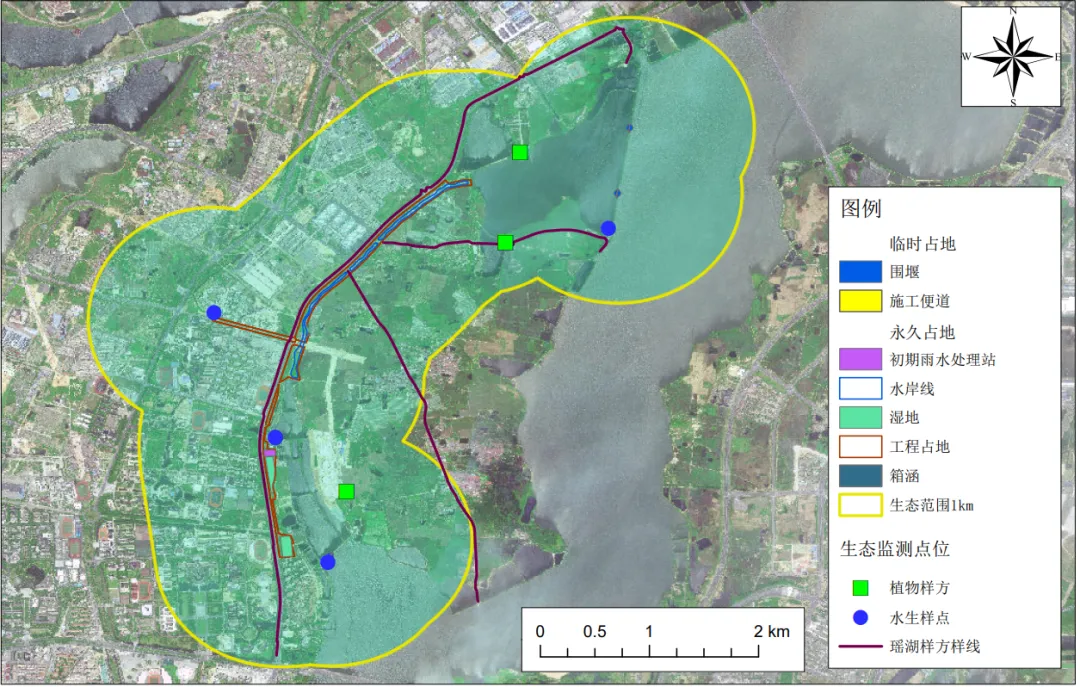

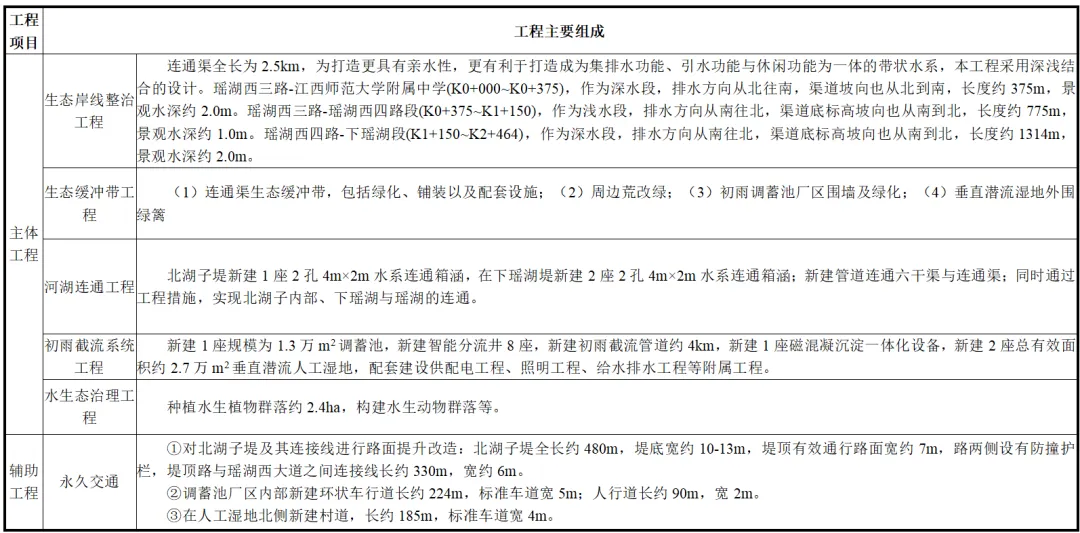

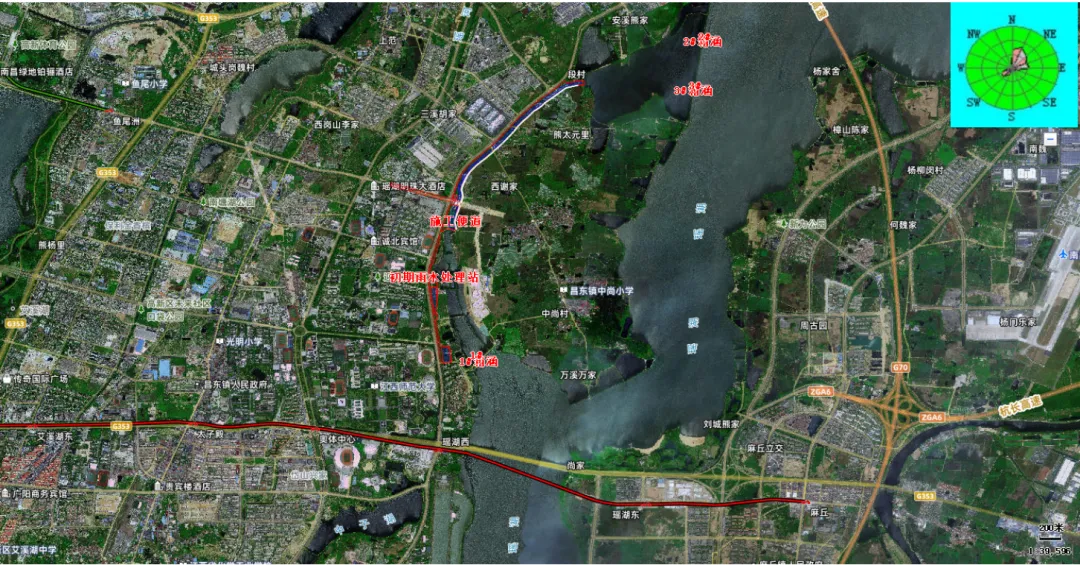

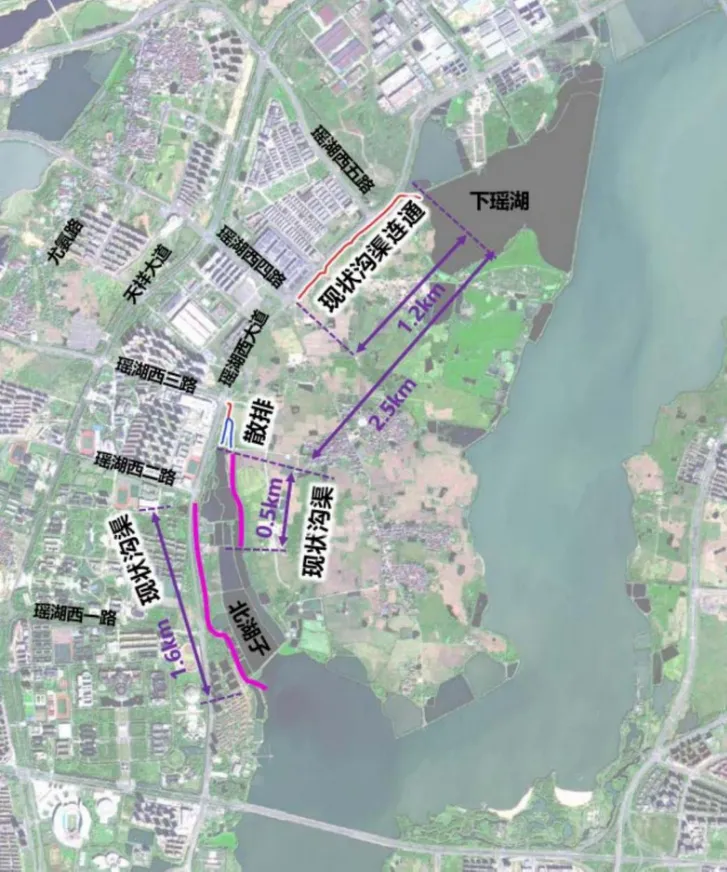

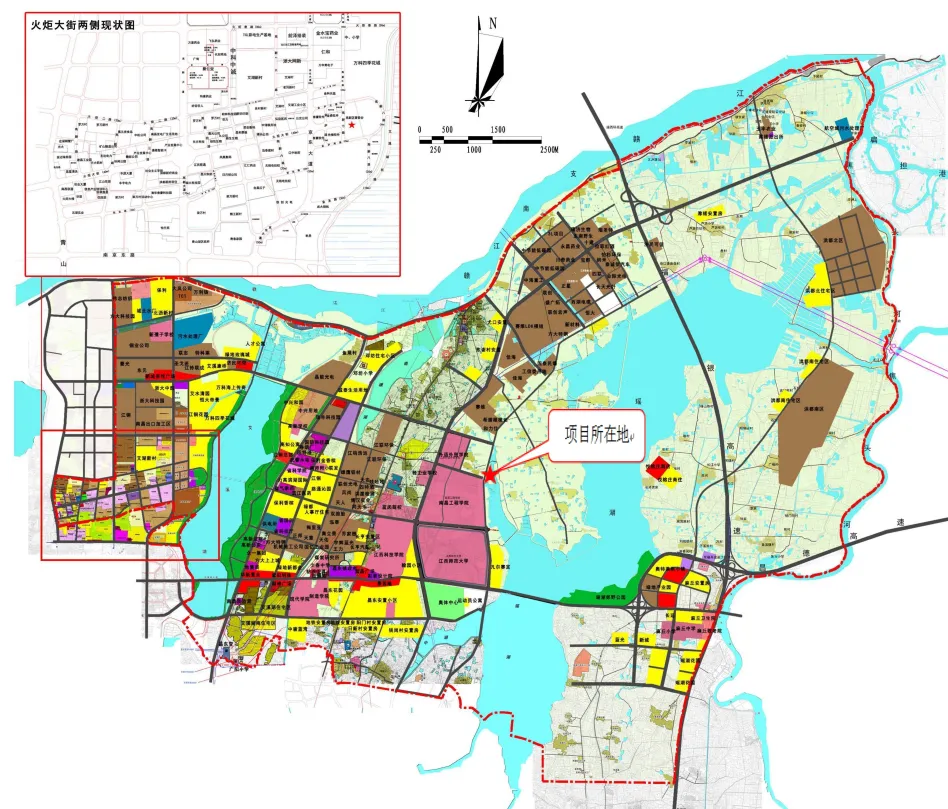

目前,现状排水通道为土质沟渠,两岸多为土质岸坡,岸坡不稳定,植被覆盖度低,两岸排涝冲刷,水土流失较严重。同时水生植物种类少,缺乏完整的生态系统结构及功能,生态环境效果差。现状沟渠、北湖子和下瑶湖水质较差。北湖子、下瑶湖受现状堤岸分割,未与瑶湖水体连通,水质与瑶湖相比较差。同时因排口面源污染、生态系统缺失也导致了水体纳污能力差、水动力循环差。直到近年,项目才有了一系列实质的推进。并于今年4月取得初步设计(含概算)的批复。本项目位于南昌高新技术开发区高新区瑶湖科学岛西侧沿线;工程内容包含生态岸线整治工程、生态缓冲带工程、河湖连通工程、初雨截流系统工程、水生态治理工程,南起北湖子堤,途径瑶湖西一路、瑶湖西二路、瑶湖西三路、瑶湖西四路、瑶湖西五路及瑶湖西大道,北至下瑶湖堤。项目总投资21988.93万元;陆生生态和水生生态评价范围内共计1649.38hm2;属于河湖整治项目。项目主要建设内容包含生态岸线整治工程。新建渠道约2.5km,河道底宽8~40m。新建连通渠与北湖子、下瑶湖连通。

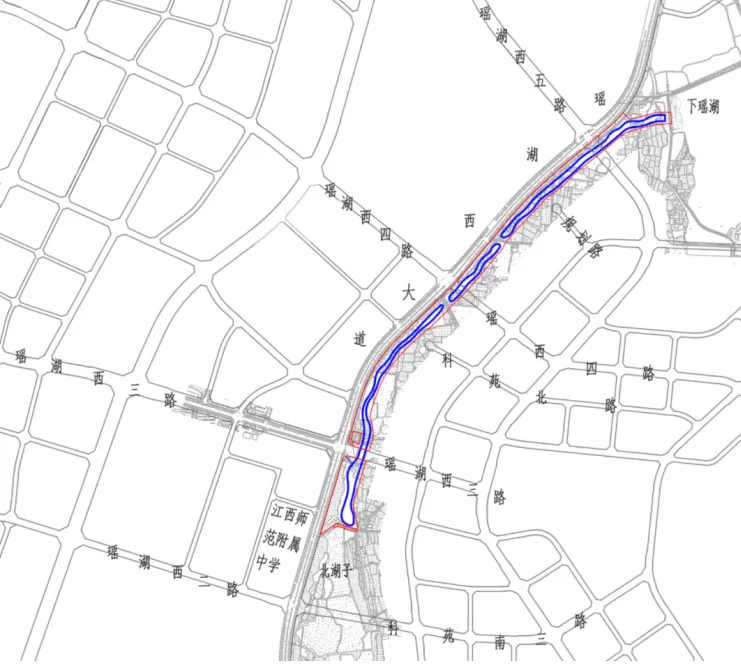

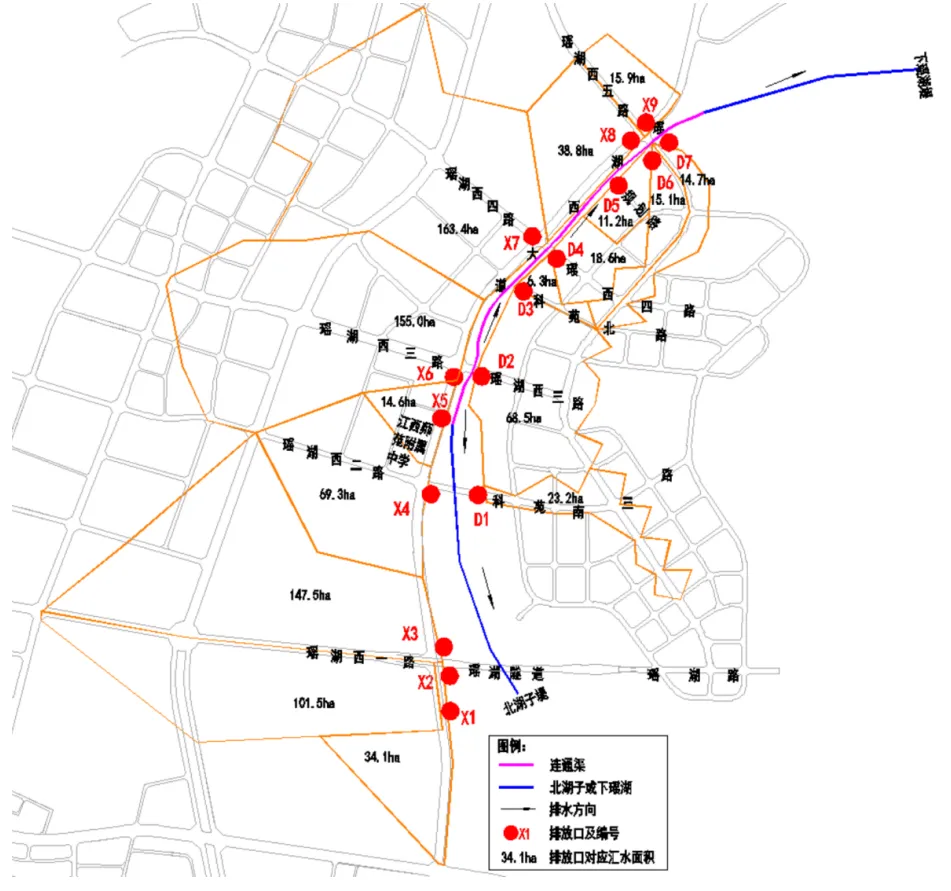

瑶湖西三路-江西师范大学附属中学段,渠道长375m。瑶湖西三路-瑶湖西四路段,渠道长775m。瑶湖西四路-下瑶湖段,渠道长1314m。
生态缓冲带工程:连通渠两侧建设生态缓冲带6.5ha,并含照明、巡检步道等配套设施。

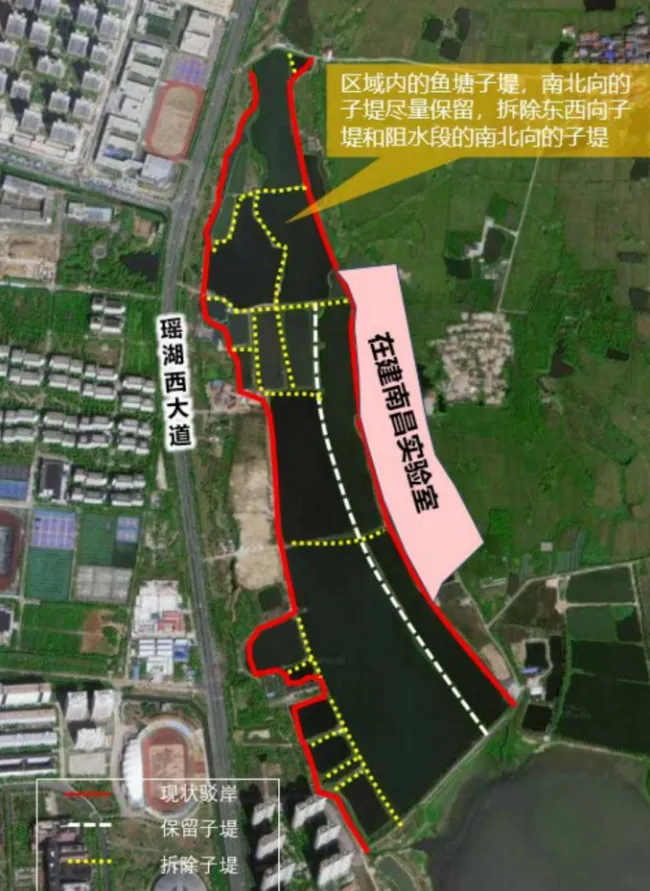

河湖连通工程:北湖子堤新建1座2孔4m×2m水系连通箱涵(箱涵长约15米),在下瑶湖堤新建2座2孔4m×2m水系连通箱涵(箱涵长约8米);新建管道连通六干渠与新建渠道;同时通过工程措施,实现北湖子内部、下瑶湖与下范渠的连通。

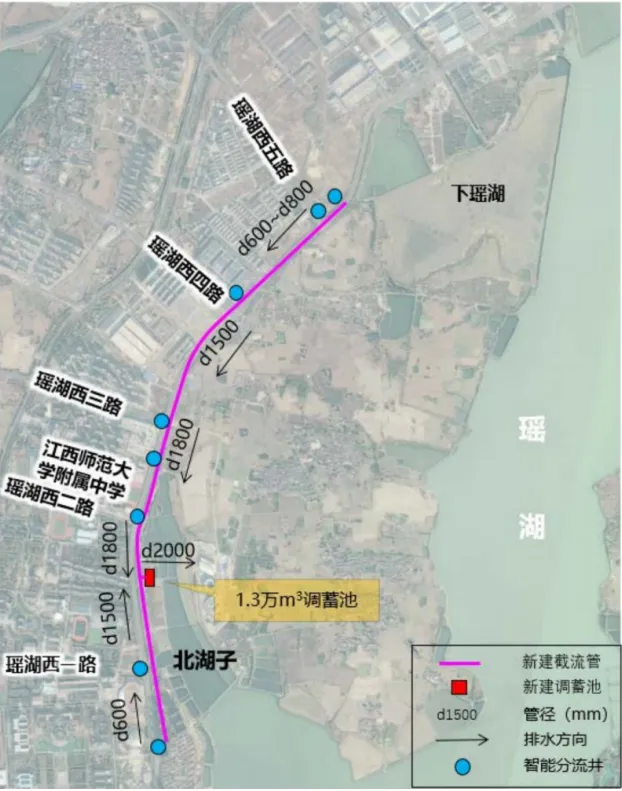

初雨截流系统工程:新建1座规模为1.3万m2调蓄池(调蓄池厂区长约93米,宽约58米),新建智能分流井8座,新建初雨截流管道约4km,新建1座磁混凝沉淀一体化设备,新建2座总有效面积约2.7万m2垂直潜流人工湿地(北侧湿地面积约1.46公顷、南侧湿地面积约1.48公顷),配套建设供配电工程、照明工程、给水排水工程等附属工程。

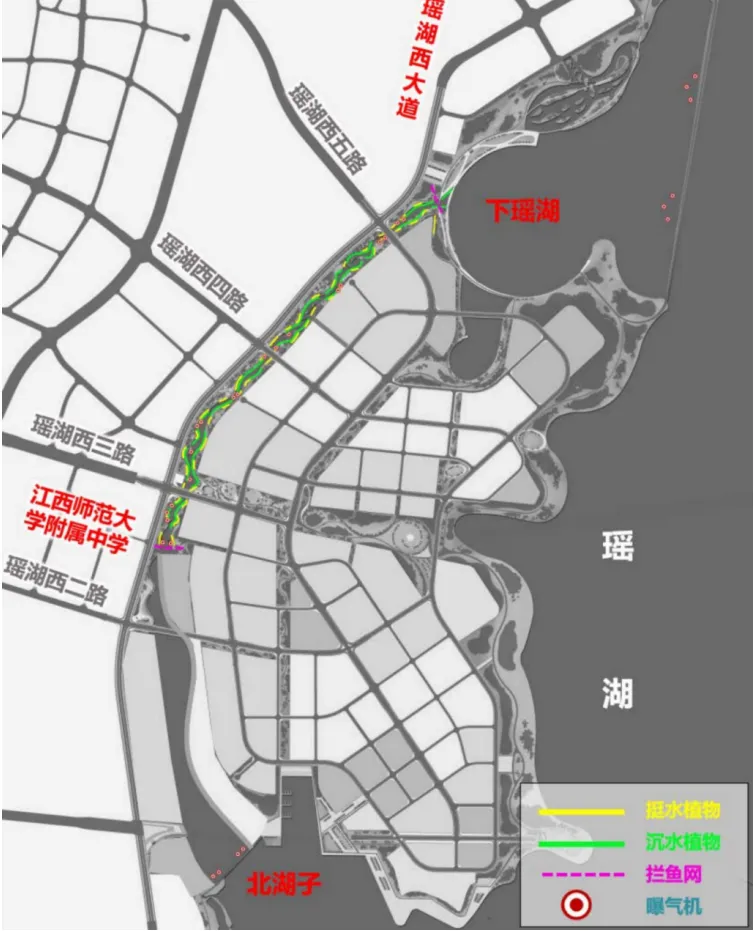

水生态治理工程:种植水生植物群落约2.4ha,构建水生动物群落等。

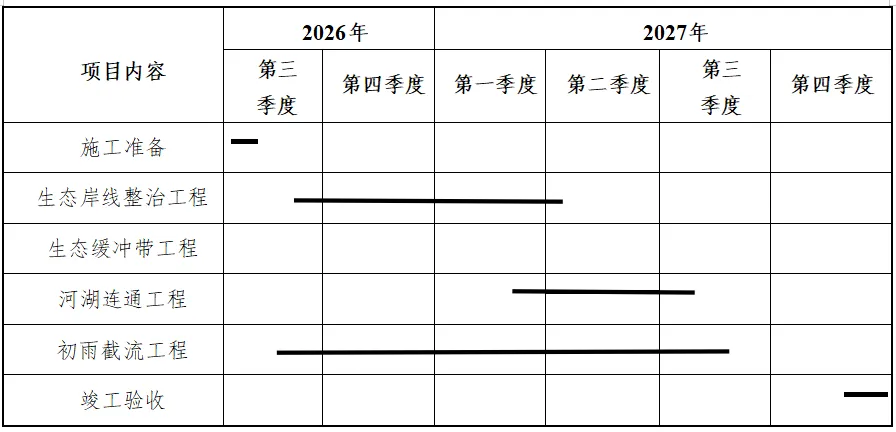

南昌市瑶湖水生态修复与水系连通工程项目计划于2026年7月开始施工,计划2027年12月建成,总工期18个月。项目旨在通过水生态修复和水环境治理,因地制宜的打造生态水系,建成“清水绿岸、鱼翔浅底”的美丽河湖。同时与瑶湖科学岛规划中“科学智慧岛,魅力生态湾”等定位相符。因此,项目建设与瑶湖科学岛规划相契合。平台声明:观南昌360公众号支持南昌城市建设发展,重在交流,一切开发商规划效果最终以政府部门批复为准,图片仅为示意,平台信息观点仅供参考!更多信息请搜索“观南昌360”视频号以及搜索“观南昌”新浪微博发布!温馨提示:微信公众号平台已更改推送规则,推文不再按时间线显示,如果不想错过我们每天推送信息,记得读完点个“赞”以及“在看”,或者将公众号点选“设为星标”,这样每次新文章推送才会第一时间出现在你的订阅列表里!
