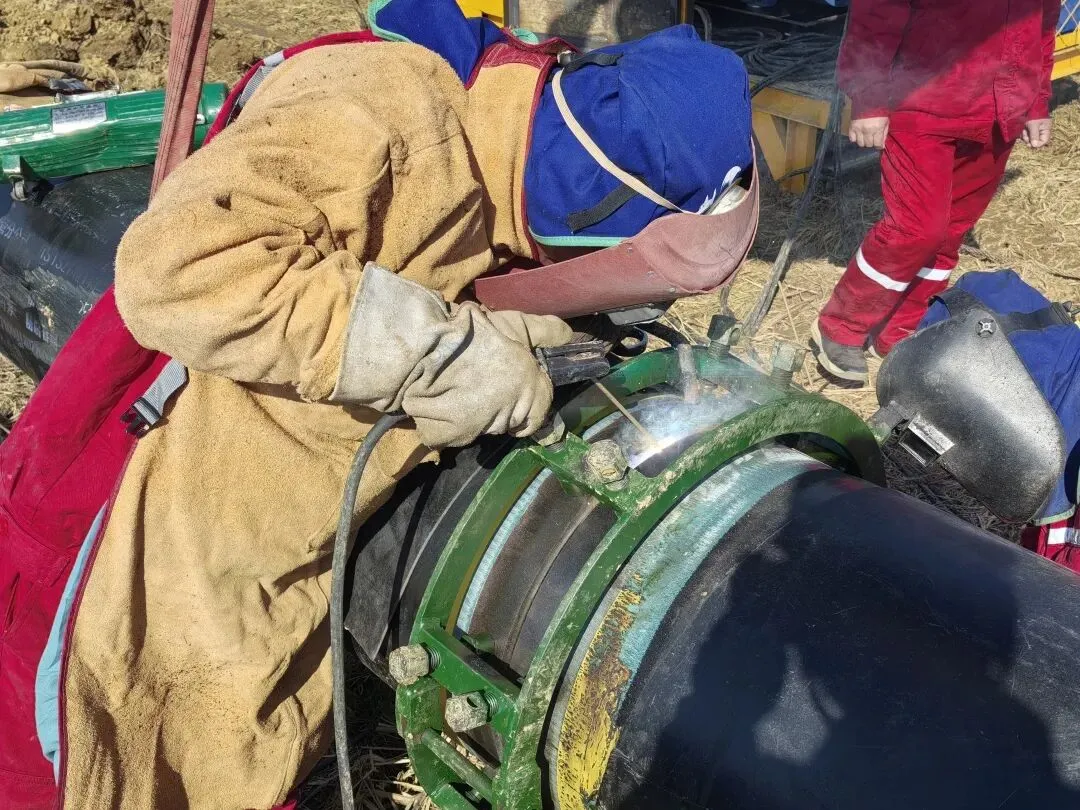

1月13日,西二线与川气东送南昌联通工程省网段项目在高安市大城镇正式打火开焊,标志着该工程正式进入实质性建设阶段。
作为国家管网与江西省省级管网互联互通的关键枢纽,南昌联通工程对优化区域能源供应结构、提升天然气调峰保供能力具有重要战略意义。该工程主要建设内容包括:铺设管道连接国家管网西气东输南昌分输压气站与新建的大城首站,并通过大城首站新建管道接入江西省天然气一期管网,构建 “国家管网 — 省级管网” 高效衔接的输气通道。管道全长约1.3公里,管径 508 毫米,设计压力 10MPa,设计年输气能力26亿立方米。全线新建1座无人值守工艺站场,实施1处顶管穿越G320国道、2处穿越国防光缆及3处穿越燃气及自来水管道控制性工程。
为保障工程顺利推进,南昌联通工程项目部坚持以 “全过程精细化管理”为核心,紧扣“高效启动、有序推进” 目标,扎实开展前期筹备工作:一是统筹施工组织,制定控制性进度计划;二是精心组织首次工地会议,明确各参建单位职责建设标准;三是深化与地方政府、权属单位等外部协作方的沟通协调,提前化解推进障碍,为顺利开工奠定坚实基础。
进入建设阶段后,项目部将持续完善施工管理体系,以“标准化建设、精细化管控”为抓手,健全安全生产责任体系,细化现场各环节管控流程与技术要求,全力确保施工安全与工程质量,着力打造“标准化样板工程”。
项目预计今年8月建成投产。届时,该工程将成为西二线天然气资源接入江西省省级管网的关键纽带,不仅有助于丰富省网气源供给、优化气源结构,还将为江西省工业生产、民生保障等领域的天然气稳定供应提供坚实支撑,为全省经济社会高质量发展注入强劲能源动力。
